客戶應急施工 川送使命必達 ——記110kV屏歐線3#塔臨時送電至歐太線2#塔過渡工程一次性帶電成功
時間:2020-06-19   來源:四川省送變電

客戶應急施工  川送使命必達

——記110kV屏歐線3#塔臨時送電至歐太線2#塔過渡工程一次性帶電成功

│張林   攝影│譚明



2020年5月24日晚上7點,公司生產副總許衛接到四川能投屏山電力公司領導準備搶建臨時過渡工程的電話請求,要求5月31日必須完成“110kV屏歐線3#塔臨時送電至歐太線2#塔過渡工程”并且要一次性送電成功!本次臨時過渡新建線路長1.054km,導線采用JL/G1A-240/30鋼芯鋁絞線,地線采用2根GJ-35鋼絞線,新建桿塔2基(三聯桿1基,雙桿1基),我司負責設計、材料設備供應、施工,業主負責協調和賠償,施工地點在宜賓市屏山縣夏溪鄉境內。

這是一場艱苦卓絕的攻堅戰,時間緊、任務重、難度大,沿途山勢陡峭、地質堅硬、地形復雜,但客戶的需要就是我們的使命,即使再苦再難我們也會咬緊牙關奮戰到底。24日晚上8點,公司緊急調配經驗豐富的項目經理譚明同志聯系康定項目部、峨邊項目部、樂西高速項目部的管理人員和施工人員,并協同西點設計公司的設計人員共計10余人于25日一早抵達工程現場準備設計和施工工作。到達現場后,大家不顧下雨天氣,采用邊設計邊施工的模式對該工程進行設計選線和定位。

25日中午,在雪沱電站召開了碰頭會。業主領導重點說明本工程對屏山電力公司的重要性和緊迫性,并要求川送公司和西點公司攜手再次發揮應急沖鋒模范隊伍的作用,保質保量安全的完成本次應急任務!許總對業主單位和中興發電公司領導現場表態:將不惜代價,親自參戰,以最大的投入、最快的速度確保完成此次應急任務!

午飯后,大家馬上又奔赴現場,討論設計方案,針對新1#桿地處近40度陡坡,地質堅硬,轉角達80度,不利于開挖、排桿和焊桿,大家一致同意采用3根230*15米錐形普桿按三聯桿布置,即滿足電氣和結構要求又便于施工。許總根據現場實際情況指出,務必搶抓材料生產和基礎開挖兩項關鍵工作;項目經理譚明馬上調配補充施工資源,張林和稅強帶領現場工作人員以最快捷的方式組織施工人員和施工機械到位。

業主方作為現場協調總負責,給我們現場工作給予了全面的支持和配合,快速組織應急骨干隊伍冒雨奔赴現場各點,臨危不亂、處置得當,緊隨一線戰斗步伐,加強協調,始終與一線施工人員共進退!

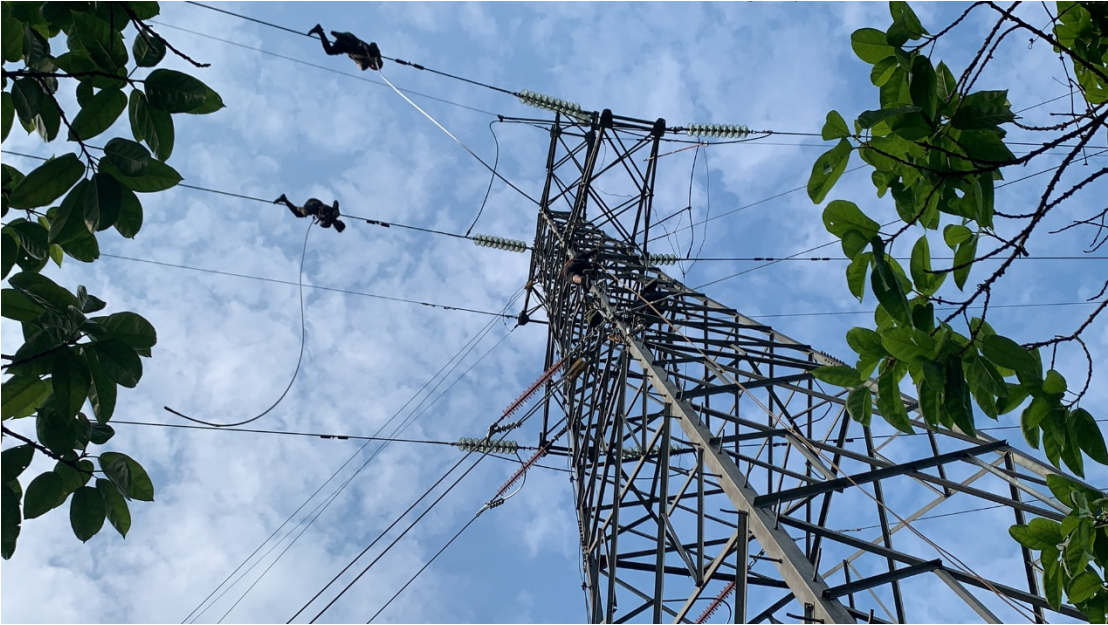

26日下午5~12點,我公司從成都東方鐵塔廠、德陽新星電纜廠、雅安電桿廠加急生產的鐵附件、導線、地線、電桿、底拉盤等從生產車間專車連夜送達工地,從康定、眉山連夜調配的3臺空壓機、立桿工器具、放緊線機械設備也連夜到達施工現場,滿足了施工所需;27日,從樂西高速項目調配施工人員10人,連夜加班突擊拉線坑、錨坑的開挖和鉆孔;29日上午10點,公司緊急采購的線路避雷器空運到成都后馬上進行電氣試驗和檢測,隨即專車運往施工現場;30日晚,又緊急從樂西高速項目再次調配施工人員9人,加快放緊線、平衡斷線的施工進度。

現場三聯桿基坑及拉線錨坑表面為覆土,下面基本上是巖石,開挖不能放炮故難以短時間內攻克,經大家現場商量決定,巖石坑改為鉆孔錨樁,能鉆多少孔就鉆多少孔,且鐵塔跳線夾具在現場量好尺寸由成都工廠馬上加工專車送工地。為了按時保質完成工作任務,施工人員白天日曬雨淋,晚上挑燈夜戰抓搶施工進度,施工現場最高峰達到50余人同時施工。大家每日天沒亮就上山施工,有時直到晚上11點才收工,一身疲乏回到駐地,第二天仍精神飽滿繼續投入戰斗,這還得靠工地伙食團有奇招:每人晚上發啤酒2瓶,喝點酒解暑、解乏又助睡,大家倒床秒睡,充分補充了戰斗力!

全體參戰人員團結一心、眾志成城,經過7天的艱苦奮斗,終于在5月31日23點30分,順利完成110kV屏歐線3#塔臨時送電至歐太線2#塔過渡工程的施工任務并一次性送電成功!川送公司以迅捷的實際行動為客戶排憂解難,用誠信和實力詮釋了川送公司優質、高效,全力服務客戶的理念,同時,還展示了川送人勇于擔當、能吃苦、能打硬丈的鐵軍氣魄,得到了四川能投發展股份公司的高度贊譽!
