尼日利亞LOT 6-132kV Gwarimpa變電站控制樓封頂完成
2021年8月11日,在先后完成了腳手架搭設、模板安裝和鋼筋綁扎等工序,歷時近一個月的控制樓封頂工作終于進行到了混凝土澆筑。

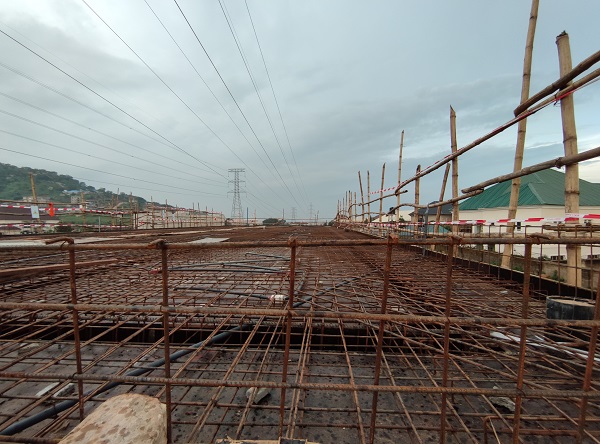

圖1 混凝土澆筑前
作為公司在尼日利亞的第一個項目,本期工程從2020年7月8日動工之初到現在,在推進過程中受到了物價上漲、匯率波動大及施工機具缺乏等諸多不利因素的影響。但是在公司的支持和片區(qū)的幫助下,項目部管理人員和現場施工技術人員團結一致共同克服困難,將項目有條不紊地向前推進。
為了節(jié)約成本,本次的封頂工作結合了尼日利亞當地的施工工藝,控制樓四周采用落地式雙排外竹架搭設,內部采用滿堂竹腳手架搭設,并采用竹竿封閉。為了保證施工質量,項目部人員多次對竹竿搭設情況進行檢查與加固,并在混凝土澆筑過程中同步檢查下方竹竿支撐情況,保證了控制樓封頂工作的順利進行。

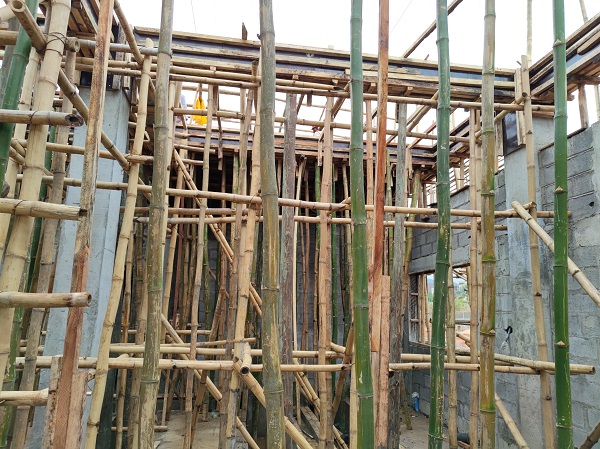

圖2 控制樓內部竹腳手架
在封頂過程中,我項目部人員始終展現著川送人的“四能”精神與職業(yè)素養(yǎng)??刂茦欠忭數膱A滿完成,是全體人員共同努力的結果!

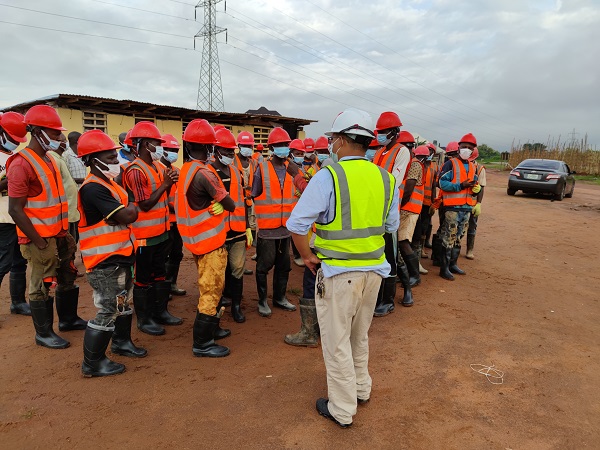

圖3 班前會

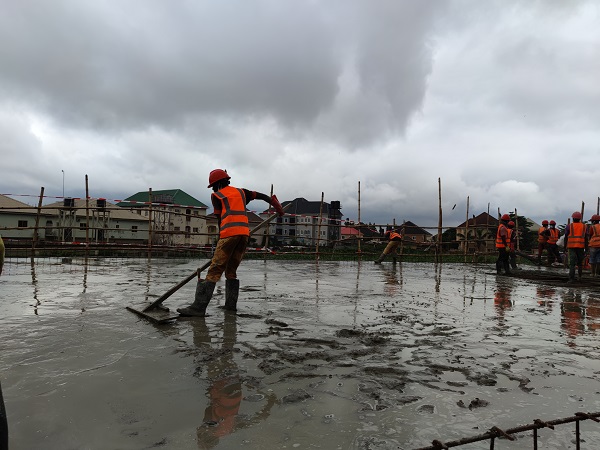

圖4 混凝土刮平
