国产精品国产三级免费-欧美日韩综合亚洲另类-日韩黄片免费观看大全-亚洲精品国产一区久久

四川省送變電建設有限責任公司
尼泊爾華新水泥廠132kV線路工程順利完工
時間:2021-10-28   來源:四川省送變電

尼泊爾華新水泥廠132kV線路工程順利完工

攝丨東南亞片區尼泊爾項目部 常遠 吳楊

受疫情及外在環境等因素的影響,為保證尼泊爾華新水泥廠132kV線路工程順利投產,我項目部在公司領導的支持和所有工作人員的共同努力下,發揚“能吃苦,能戰斗,能奉獻”的精神,有計劃、有步驟、有秩序地開展施工任務,經過整整一年的奮戰,最終于2021年10月15日順利完工。

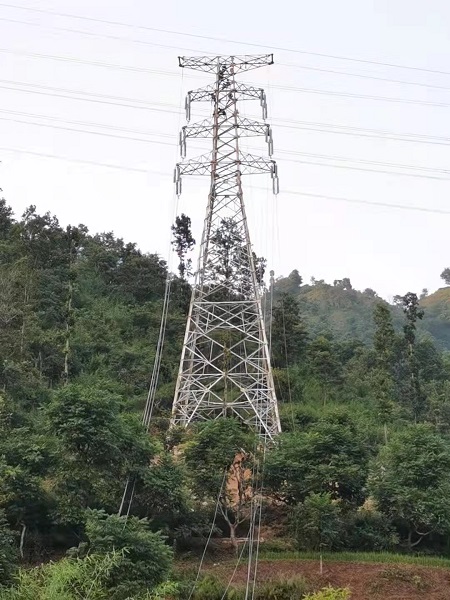

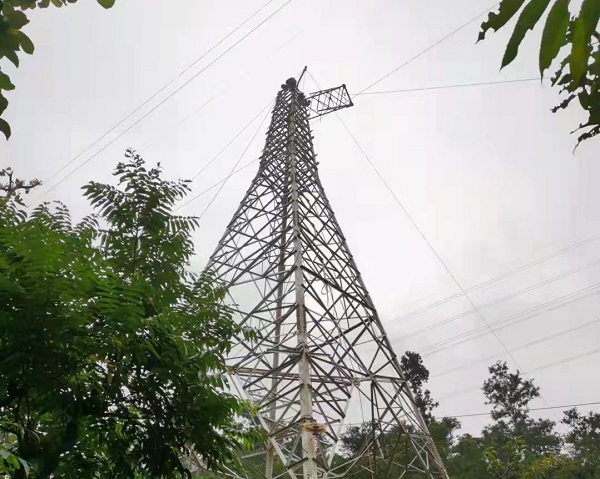

華新水泥納拉亞尼有限公司3000噸熟料新型干法水泥生產線項目132kV輸變電工程,線路總長度為12.8km;全線路在山區。

一:技術方面

由于大多數塔基位處于山體上,無法修筑施工便道,施工材料無法由車輛運送至塔基位,人工背運耗時耗力,項目部采用架設索道的方式運輸,大大降低施工時間和施工費用。

二:質量方面

在保證進度的前提下,嚴格按照施工要求,在驗收合格后進行下一步驟的施工,嚴禁偷工減料,嚴格控制工藝和流程。


三:安全方面

施工過程中,項目部對安全文明方面把控嚴格?;A開挖時,工人必須佩戴安全帽;鐵塔組立和架線時,工人須佩戴安全帽和安全帶。這不僅是對公司負責,更是對自己負責。另一方面, 由于國外疫情嚴重,現場人員時時刻刻準備著口罩以及酒精, 外出戴口罩,回屋用酒精消毒,把感染的風險降到最低。


四:難度方面

施工方面的難度在于地勢險峻,運輸難度大。土地私有,協調難度大。機械使用率低,基本靠人工。設計單位設計更改多;受尼泊爾強降雨影響,道路一度中斷,泥石流頻發,造成項目長達半個月的停工。在此期間,項目部積極檢查塔基位隱患,防止暴雨對鐵塔造成影響。

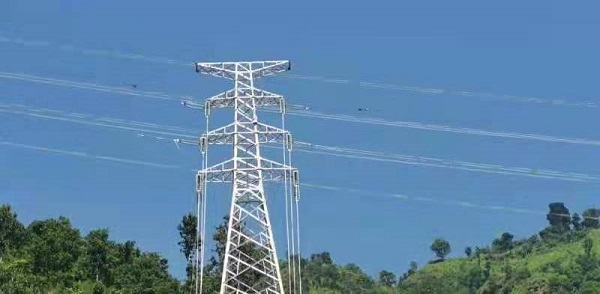

最終,通過大家的共同努力,本項目于1012日停電施工,順利接入馬相迪至加德滿都132kV線路。



東南亞片區尼泊爾項目部

20211018


版權所有:四川省送變電建設有限責任公司
