肯尼亞KONZA 400千伏新建變電站構架吊裝施工順利完成
文攝丨肯尼亞項目部 楊佳堉

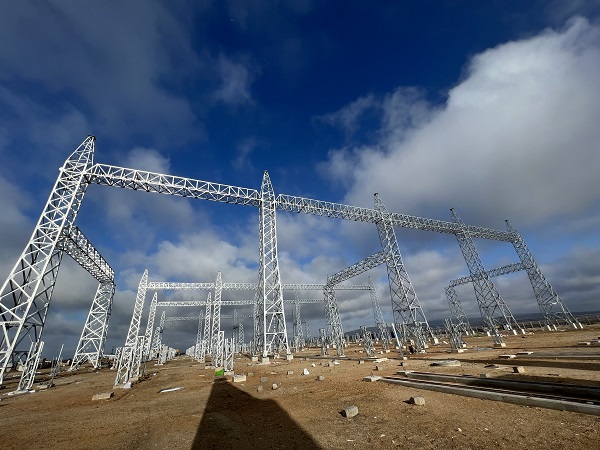

2022年12月15日,隨著最后一根橫擔的順利就位,由我公司承建的KONZA 400千伏新建變電站內400千伏區構架吊裝施工全部完成。

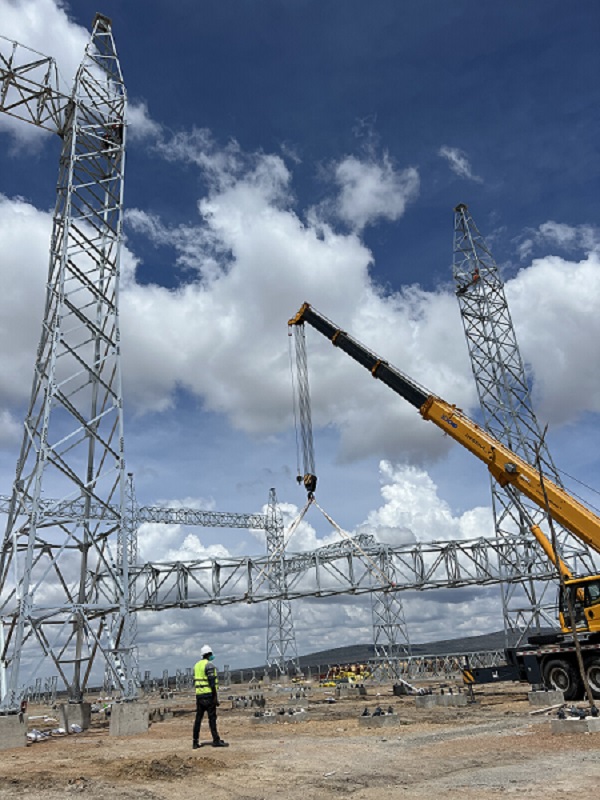

肯尼亞項目部堅持以黨建帶動工程建設,選調具有豐富經驗的施工人員充實各崗位,全面確保工程安全質量和工期進度。該站400千伏構架包括構架立柱26根、鋼梁22榀,總計352.52噸,共計152吊(即需要整體吊裝152次)。構架柱單組最重為10.14噸,最高30米,鋼橫梁單榀最重為6.91噸,單根最大跨度為26米,最高安裝高度為23米。構架柱與鋼橫梁采用螺栓連接主材連接采用聯板,鋼橫梁與構架柱采用兩塊對稱的扁鋼板連接,連接處螺栓密集,構架柱、鋼橫梁單根主材重量較大,人力組裝難度大,給吊裝組立提出了較高要求。項目部編寫專項施工方案,全面落實各項質量安全保證措施,為了更快更安全完成施工任務,租用了1臺50噸吊車進行分段吊裝,全體作業人員經過半個月的日曬雨淋,終于在12月15日結束構架吊裝施工。該部分工程量施工完成后標志著KONZA 400千伏新建變電站的電氣安裝工作正式開始。
