熱烈祝賀夏縣南大里鄉、埝掌鎮40MW分散式風電項目 順利實現全容量并網
時間:2023-06-29   來源:四川省送變電

熱烈祝賀夏縣南大里鄉、埝掌鎮40MW分散式風電項目

順利實現全容量并網

攝影新疆分公司  方豪

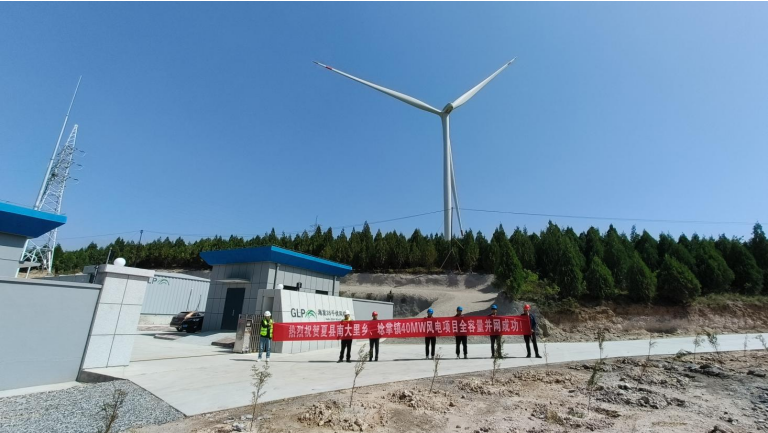

2023525,隨著最后一臺風機調試完成,標志著由四川省送變電建設有限責任公司新疆分公司承建的夏縣南大里鄉、埝掌鎮40MW分散式風電項目順利實現全容量并網成功

項目為山西省新增“十三五”分散式風電新增項目,項目總裝機容量40MW,安裝8臺單機容量5.0MW風電機組,風電機組型號為EN5.0-182風機輪轂高度105m,葉輪直徑182m風電機組基礎為預應力錨栓組合件連接方式。8臺風電機組通過35kV集電線路匯入本工程35kV開關站,項目投產后設計年上網電量約113.604GW·h年平均等效滿發小時數約2180h項目也是新疆分公司首個真正意義上的風電EPC總承包項目,從微觀選址、土地、林業、并網手續辦理、風機選型及風機采購、進場道路設計、集電線路設計、送出線路設計、送出線路核準等各項工作均由我單位完成。

項目地址位于山西省夏縣南大里鄉、埝掌鎮一帶,主要由35kV開關站8臺風電機組及箱變(5500kVA)、35kV集電線路及場內交通工程組成夏縣屬于高山丘陵地形,項目涉及兩縣、比鄰村莊較多、交叉跨越多、施工協調難度大項目于2022年7月4日開工,現場各管理人員排除萬難2022年8月18日完成首臺風機基礎澆筑,2022年11月18日完成首臺風機吊裝,2023年1月15日首臺風機并網成功

項目先后進行了4次質檢驗收,專家針對實體和資料提了一些整改意見,各單位嚴格按照專家提出的整改意見進行了整改閉環。質監專家對整改結果高度認可,并出具了并網意見書。


汗水澆灌勝利之花!經過10個多月的努力,在新疆分公司領導夏縣項目全體管理人員齊心協力、攻堅克難、科學管理下夏縣南大里鄉、埝掌鎮40MW分散式風電項目2023年5月25日順利實現全容量并網,取得了最終的勝利
