欽南區東場鎮一期、二期風電場220kV英窩升壓站及送出線路工程一次性并網送電成功
時間:2023-08-14   來源:四川省送變電

欽南區東場鎮一期、二期風電場220kV英窩升壓站及送出線路工程一次性并網送電成功

攝影丨正源公司 劉登

百舸爭流千帆競,攻堅克難奮者先。8月4日,由四川省正源水電工程有限公司(川送子公司)承建的欽南區東場鎮一期、二期風電場220kV英窩升壓站及送出線路工程一次性并網送電成功。

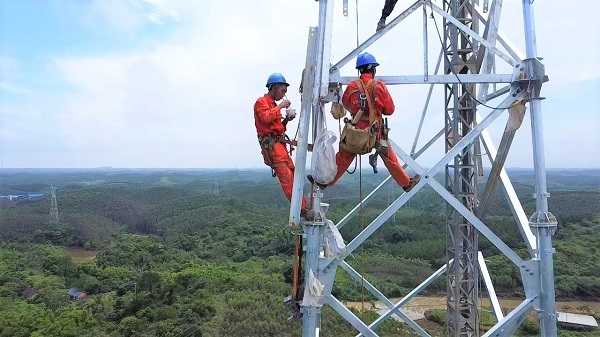

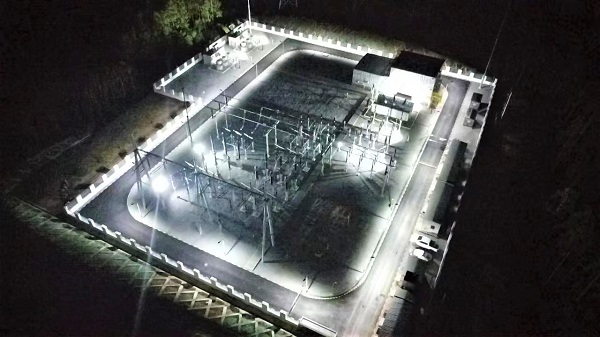

本項目起于新建220kV英窩升壓站,訖于500kV久隆站南側新擴建220kV出線間隔,線路路徑長31.76km,均為架空線路,新建鐵塔107基,其中轉角塔42基,直線塔65基。

本項目自開工以來就面臨諸多挑戰,一是跨越施工難度大,辦理停電跨越手續復雜、時間跨度長,涉及跨越0.4kV線路12處、10kV線路12處、35kV線路2處、110kV線路3處,鉆越220kV線路4處、500kV線路2處,跨越縣道2處、國道1處、高速2處、普鐵1處、高鐵1處、江河7處(其中1處通航)。二是雨季施工難度大,自三月開始廣西欽州進入雨季,部分月度連續下雨長達28天,直接制約了本項目的實施。為確保工程的順利進展,項目部連續更換了4批施工隊伍。三是協調難度大,涉及2條龍脈,需要協調人員挨家挨戶做村民的思想工作,既要講清法律、標準,又要動之以情、曉之以理,通過頑強不屈的毅力,從山窮水盡到柳暗花明。

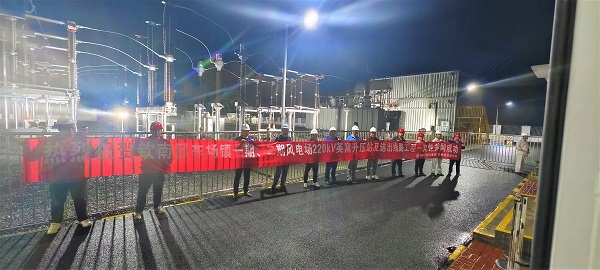

項目建設期間,我項目部充分發揚川送“四能”文化精神,合理安排工序,克服項目建設過程中的種種困難,確保項目施工工藝、工程品質等高標準完成,歷時314天,最終順利實現一次性并網。我項目部將以此為契機,在電力建設領域持續放大專業優勢、競爭優勢、品牌優勢,不斷打造精品優質工程。

據悉,本工程一期、二期共安裝46臺風力發電機組,總裝機容量200MW。項目建成后,年上網電量預計可達約4億千瓦時,與同等規?;痣姀S相比,每年可節約標準煤約14萬噸,減少排放二氧化碳約37萬噸。此外,每年還可以減排廢水和溫排水,節能與環境效益顯著,對促進當?shù)啬茉唇Y(jié)構調整、改善生態環境具有較好的經濟、社會、生態環境效益。
