靈山文利風電場混塔風機基礎圓滿澆筑完成
文丨靈山項目部 雷東海 攝影丨謝江龍

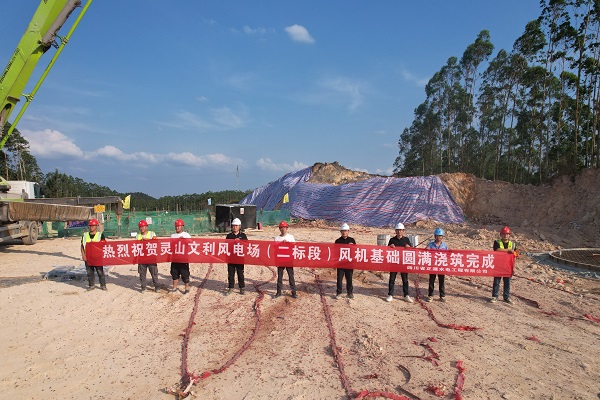

2025年5月8日,正源水電公司(川送子公司)承建的廣西靈山文利風電場項目順利完成了風機基礎的澆筑工作,標志著該項目關鍵施工階段任務圓滿收官。該項目規劃建設40臺風力發電機組,采用混塔基礎型式,總裝機容量達200MW。配套工程涵蓋47.9公里35kV集電線路、5.34公里電纜線路及66.43公里道路建設。
作為典型的山地風場,項目面臨諸多復雜的難題。施工現場開挖工程量巨大,工程區域橫跨兩鎮九村,地理跨度廣;現場征租地工作艱巨,自當?shù)厝逻M(jìn)入雨季以來,持續的降雨給施工帶來了遠超預期的困難。
面對重重挑戰,公司領導高度重視,多次親臨項目現場實地考察,深入了解施工進展并進行指導,為項目推進提供了有力保障。項目團隊秉持科學管理理念,精心編制施工方案,合理調配資源,嚴格把控工程節點,對施工全流程實施精細化監督管理,確保施工質量與進度齊頭并進,順利完成40臺風機基礎澆筑、173基鐵塔基礎澆筑、47.9公里線路放緊線及66.43公里道路施工任務。
后續,項目團隊將繼續踐行集團公司“能學習、能吃苦;能創造、能共處” 的文化精神,全力以赴做好風機吊裝與并網工作,為業主單位交付優質工程。
