老撾北部互聯互通清潔能源基地一期烏多姆賽省1000MW光伏項目穩步推進
文:老撾項目 楚翔 攝影:楚翔、黃東、雷斌
由我公司承建的老撾烏多姆賽省500kV升壓站施工現場一派繁忙,工程建設正按既定節點穩步推進。為確保合同工期,項目部實行掛圖作戰,全體施工管理人員及勞務人員堅守崗位,加班加點搶工期、爭分奪秒趕進度,全力以赴推進項目建設。

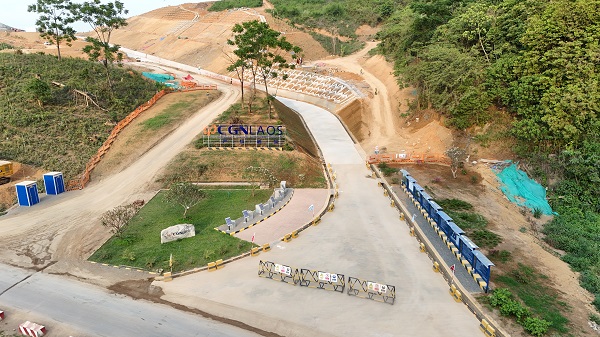

站區高邊坡回填施工是項目建設的核心控制難點。施工區域東側、西側、東北側回填進度直接影響整體工期,晚完成一天,就意味著寶貴的建設時間被延誤一天。為確保業主單位要求的總工期目標,公司領導多次深入施工一線指導工作,通過方案比選、專家評審,選定了技術合理、成本優化、切實可行的最優施工方案。
施工過程中,項目部投入大量挖機、破碎重錘、壓路機、裝載機、運渣車等機械設備,采用兩班倒24小時連續作業模式,高效解決了高邊坡回填、巖石層開挖轉運等技術難題。國際事業部經理陳黎明常駐現場,與項目部管理團隊共同克服高溫、雨季等不利環境,緊盯時間節點,整合資源調配,以“周計劃、日報告”機制每日盤點工程進度與物資到貨情況,確保材料供應及時、施工組織有序。

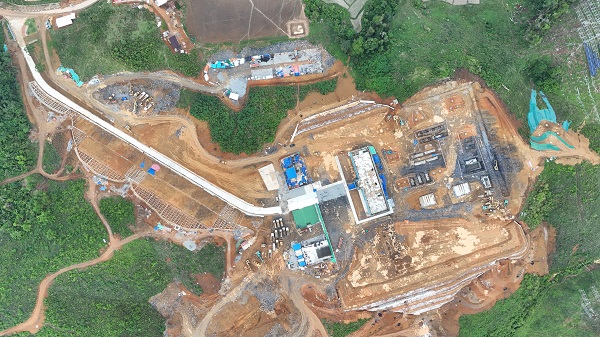

目前,站區高邊坡回填施工按照專項施工方案及設計圖紙要求,實現“零安全事故、零質量事故”目標。針對即將到來的老撾雨季(6月至9月),項目部已編制專項施工方案,確保雨季期間現場生產不受影響。當前,生產樓主體結構施工、設備基礎澆筑、進站道路及邊坡施工等多作業面全面展開,機械轟鳴與工人忙碌的身影交織成一幅熱火朝天的建設圖景。項目團隊成員臉上因長期戶外作業留下的“黑白分明的曬痕”,成為大家堅守崗位的生動注腳。
艱難方顯勇毅,磨礪始得玉成!項目管理團隊將繼續發揚“川送鐵軍”精神,以創新為引領,發揮企業輻射帶動作用,打造高效和諧的建設團隊。項目部將緊扣節點目標,科學倒排工期,加強施工進度管控、細節質量把控及安全管理,堅持“問題在現場發現、難題在現場解決”的務實作風,強化與業主單位、總承包單位的溝通協調,全力破解項目推進中的堵點難點,確保項目早竣工、早投產、早見效,為老撾清潔能源發展及中老能源合作貢獻力量。
